空气源热泵供暖系统的安装大致分为以下几步:
● 在安装主机之前,需要对安装现场进行勘察,选择并确定主机的安装位置。
● 制作主机设备的基础,如果确定安装位置在地面上,可以采用水泥或槽钢,厚度大约在15 cm ~ 20 cm 左右。
● 清理干净机组所在位置,做好散热通风措施,查看高效罐换热器开机前状态是否良好
● 摆放主机并调整机组的位置,确保主机摆放平稳。

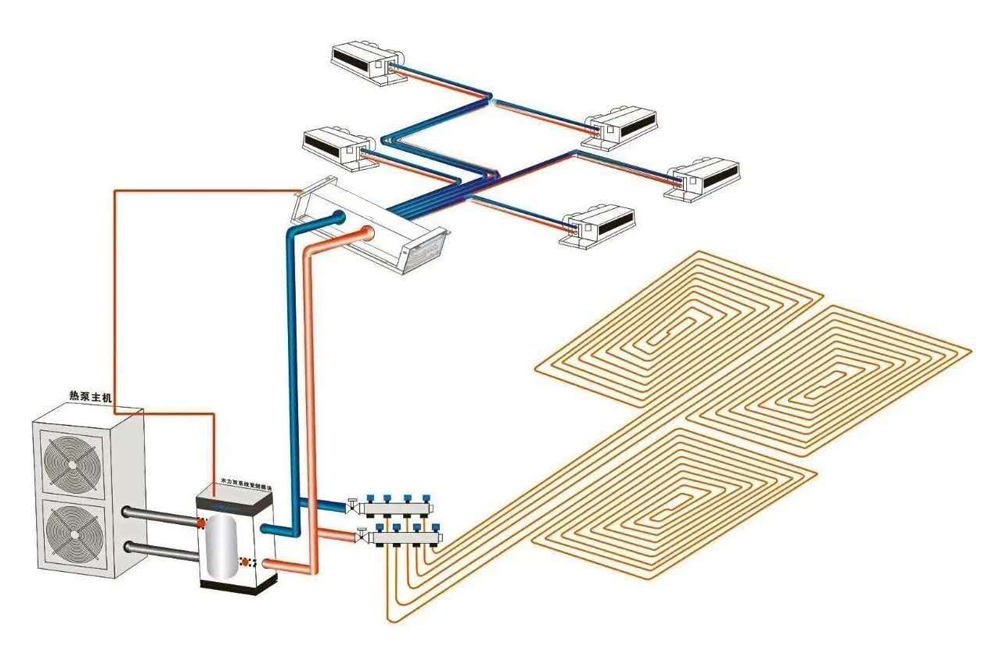

● 连接水路系统,主要是主机与水箱之间的水泵、高效罐换热器、阀体、过滤器等部件的连接。
● 连接电路系统,主要是将电源线、水泵、电磁阀、水温传感器、压力开关等按照接线图要求进行连接。
● 水路试压,检测管路连接有无漏水现象。
● 机器试运行,对系统的各项参数进行检查。
● 管道保温,如采用橡塑保温材料对水路系统进行保温,检查高效罐换热器保温是否做好。
注意事项
1 水温探头 |
不能随意移动水温探头,水温探头安装好后不要脱离水箱温度探测盲管,以免造成机组加热器过热,损坏机组。 |

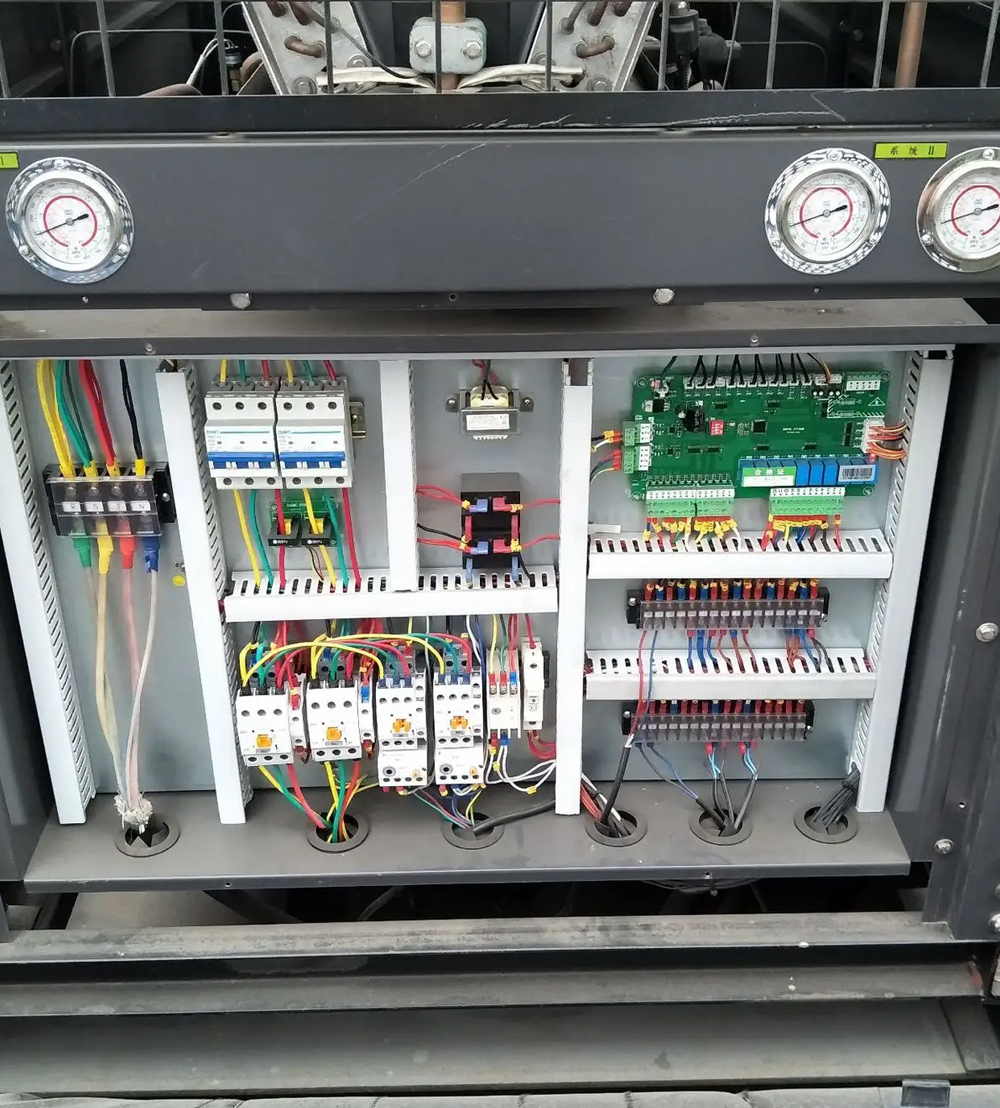

2 热泵控制柜 |
不能随意移动水温探头,水温探头安装好后不要脱离水箱温度探测盲管,以免造成机组加热器过热,损坏机组。 |
3 漏电保护开关 |
一定要安装功率相等的漏电保护开关,且接地性能良好,以便更好保护机组。 |
4 高效罐换热器 |
高效罐换热器是空气源热泵重要组成部分,一定要认真检查好开机前状态,及时发现问题解决问题,才能保证*好的换热效率。 |
5 安装完成 |
安装完成后再次检查一遍,先总体检查下整个热水系统和电控系统是否安装好,接线是否牢固,该开的阀门是否打开,该关的是否关闭;同时要再次检查冷媒连接管是否有泄漏的情况,然后再送电,用万用表检查电源是否正常。 |
6 各项安装工作完成后的试机流程 | |
1 | 检查压缩机是否有延迟3分钟保护; |
2 | 检查机组运行时的高压压力是否正常,风机吹出的风是否感觉到凉爽,用钳形表检测机组运行电流,观察是否正常,机组无异常噪音; |
3 | 检查机组的供水系统能否提供足够的压力给用户; |
4 | 正常运行一段时间后,水温能够加热到设定温度停机,且水温低于设定温度5度后能够正常启动; |
5 | 打开热水出水龙头进行水路空气排空,直至热水匀速出水; |
7 正常交付 |
以上几点如果都正常,运行至水温达到55度后,则机组就可以正常交付了。 |
